Prosjektet «Elias Smithsvei og Hamang, oppgradering av ledningsnett», er fortsettelsen av prosjektet «Ny hovedvannledning til Fornebu».

Hva skal vi gjøre?

Det skal legges ny hovedledning fra Fornebu til Bjørnegård. Dette gjøres for å sikre fremtidig behov for vann og styrke leveringssikkerheten til Fornebu. Etableringen av hovedledningen blir utført i ulike etapper. Sjøledningen fra Storøya til Kjørbo er ferdigstilt.

Prosjektet er besluttet delt inn i to ulike entrepriser:

Entreprise 1: Hamang Nord

Traseen på denne strekningen går fra Brynsveien til Industriveien. Selve kryssing av Sandvikselva ble utført samtidig med det som ble kalt "Entreprise 4" i prosjektet "Sjøledning Sandvika – Fornebu".

Entreprise 2: Elias Smiths vei, inkludert kulvert og boretrasè

Strekning 1

Det skal etableres ny vannledning dimensjon Ø500 mm. Samtidig skal overvann, vannledning 300 SJK og avløpsledning 200 SJK skiftes ut på deler av strekningen. Ny spillvannsledning dimensjon Ø500 mm skal legges for å erstatte to eksisterende pumpeledninger på hhv. dimensjon Ø200 mm og dimensjon Ø250 mm. På denne strekningen skal det også tilrettelegges for rør til avfallssug.

Elias Smiths vei er en fylkesvei, og skal gjenbygges som en strøksgate (sentral gate i et område med butikker, cafeer og andre sosiale møteplasser).

Strekning 2

Teknisk gangbar kulvert befinner seg fra Elias Smiths vei og til Claude Monets Allé. Kulvert skal innredes med vannledning dimensjon Ø500 mm og ny spillvannsledning dimensjon Ø500 mm.

Strekning 3

Trase med vannledning går videre fra kulvert i Claude Montes Allé/Brodtkorpsgate og videre til turvei langs Sandvikselva ved Vestfjordgaten 4.

Strekning 4

Fra Kinovei bru skal vannledning etableres ved boring, frem til eksisterende ledning i kum ved Kjørbo.

Hvorfor gjør vi det?

Prosjektet gjennomføres for å øke kapasiteten og sikkerheten for vannforsyningen på Fornebu etter at antall boliger og arbeidsplasser på Fornebu nå er vedtatt økt vesentlig i forhold til forutsetningen ved utbygging av infrastrukturen på begynnelsen av 2000-tallet, samt at tilsvarende utbygginger på Lysaker har økt vesentlig.

Hvor skjer det?

Hovedvannledningen legges fra Bjørnegård gjennom Sandvika til Storøya og Forneburingen på Fornebu.

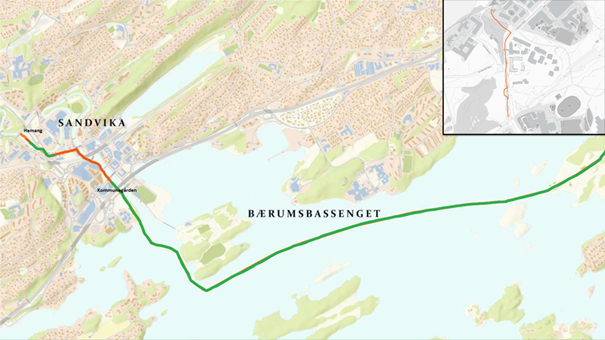

Kart som viser traseen
Grønn linje = ferdigstilt ledning. Rød linje = gjenstående strekning av hovedledningen.

Hvordan gjør vi det?

Hovedvannledningen på totalt seks km, gjennomføres som en kombinasjon av åpne grøfter, boring og sjøledning.

Sikkerhet og trafikkavvikling

Sikkerhet er høyt prioritert i alle prosjekter.

Entreprenøren vil sikre anlegget i samsvar med gjeldene lover og regler. Vi oppfordrer likevel om at foresatte orienterer sine barn og ungdom som oppholder seg i nærheten, om farene ved å komme for nær maskiner og grøfteanlegg.

Trafikkavviklingen vil skje i samarbeid med entreprenør og byggherre. Det vil bli varslet i god tid om endring i kjøremønster og hvor mye trafikanter kan ferdes trygt mens anleggsarbeidene pågår.

Planlagt fremdriftsplan Entreprise 1

  1. Oktober 2023- vår 2026 Detaljprosjektering
  2. Høst 2026 Anleggsstart
  3. Høst 2027 Ferdigstillelse
Tilbakelagt steg i prosessen
Fremtidig steg i prosessen

Planlagt fremdriftsplan Entreprise 2 Elias Smiths vei

  1. Oktober 2023-høst 2026 Detaljprosjektering
  2. Vinter 2027 Anleggsstart
  3. Sommer 2029 Ferdigstillelse
Tilbakelagt steg i prosessen
Fremtidig steg i prosessen

Hvem er ansvarlig?

Prosjektansvarlig: Lise Lyng

Prosjektleder: Hildegunn Østerbø Sørumshagen

Prosjekterende: Cowi AS
